及時電智能充電站安裝工藝流程及規范要求
一、安裝位置規劃
1.根據現場情況和客戶具體要求合理布置
1.1設備安裝位置:車棚內
1.1.1壁掛式:采用立柱方式安裝
1.1.2立式:采用混凝土澆灌預埋件方式安裝,地面允許可采用脹栓安裝方式
1.2設備安裝位置:露天
1.2.1壁掛式:采用立柱方式安裝或掛墻式安裝,并加裝防雨棚
1.2.2立式:采用混凝土澆灌預埋件方式安裝,地面允許可采用脹栓安裝方式
2.一般依據配電室與設備安裝位置距離規劃為兩種取電方式:
2.1兩者位置距離較遠,采用地下布線方式
2.2兩者位置距離較近,且情況允許,采用地上布線方式
3.布線方式及走向經客戶確認后方可施工
二、兩種布線方式的規范要求
1.地下布線

1.1根據規劃好的線路走向標示,開鑿寬200mm、深400mm線槽
1.2線槽內鋪設3*4帶鎧電纜,配電室端地上部分穿Φ20PVC管,設備端地下部分穿Φ20PVC管,線管預留70~120mm(以探入設備出線孔20mm為準),地上部分電源線預留1500mm
1.3線路鋪設完畢,經檢測合格后,線槽回填,地面恢復
2. 地上布線

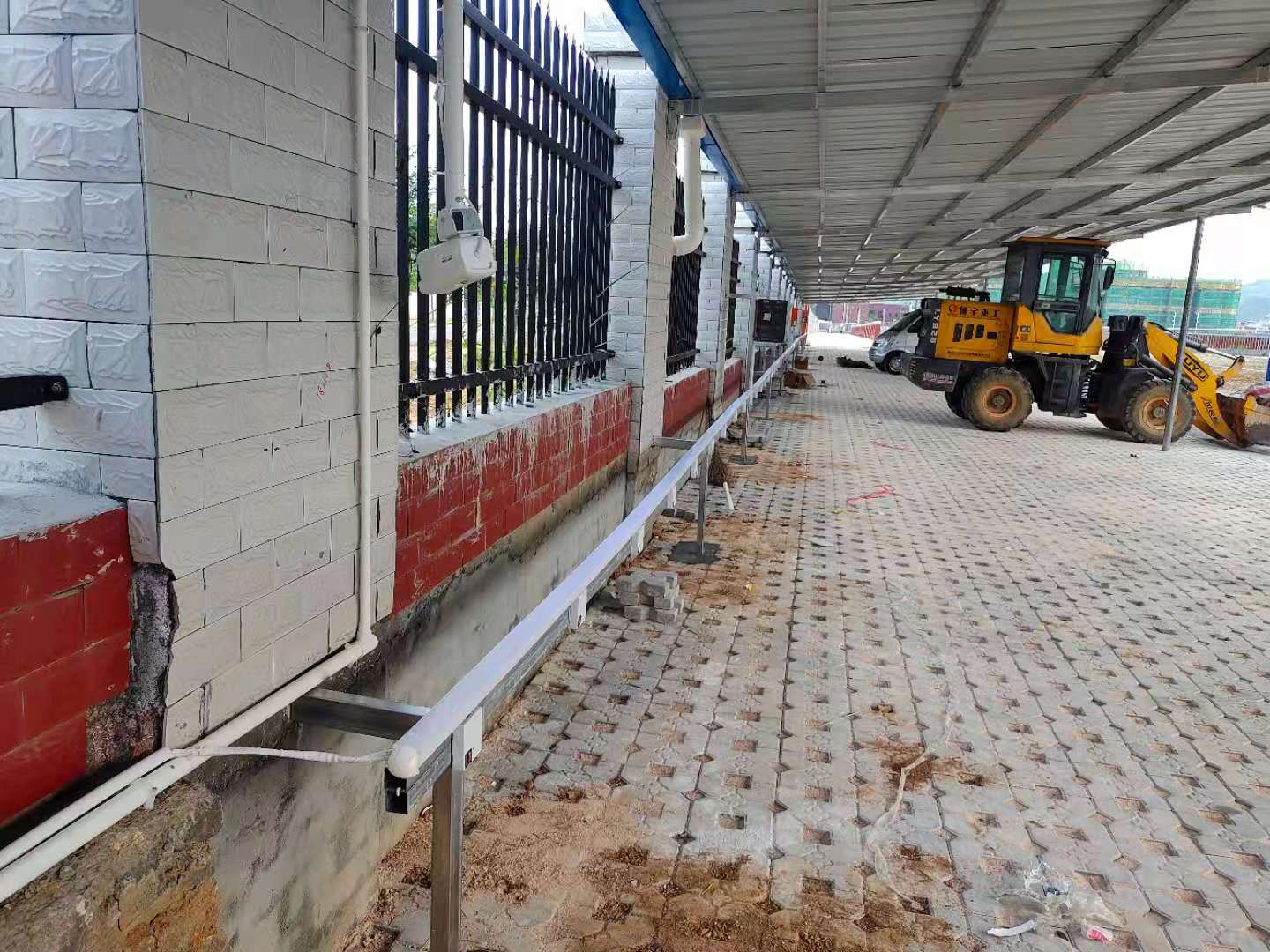

2.1根據規劃好的線路走向標示,鋪設2*4+1*2.5電源線并穿Φ20PVC管,設備端預留300mm
2.2線路鋪設需經過通電測試,管線排布整齊,美觀,堅固,無破損
三、設備安裝規范要求

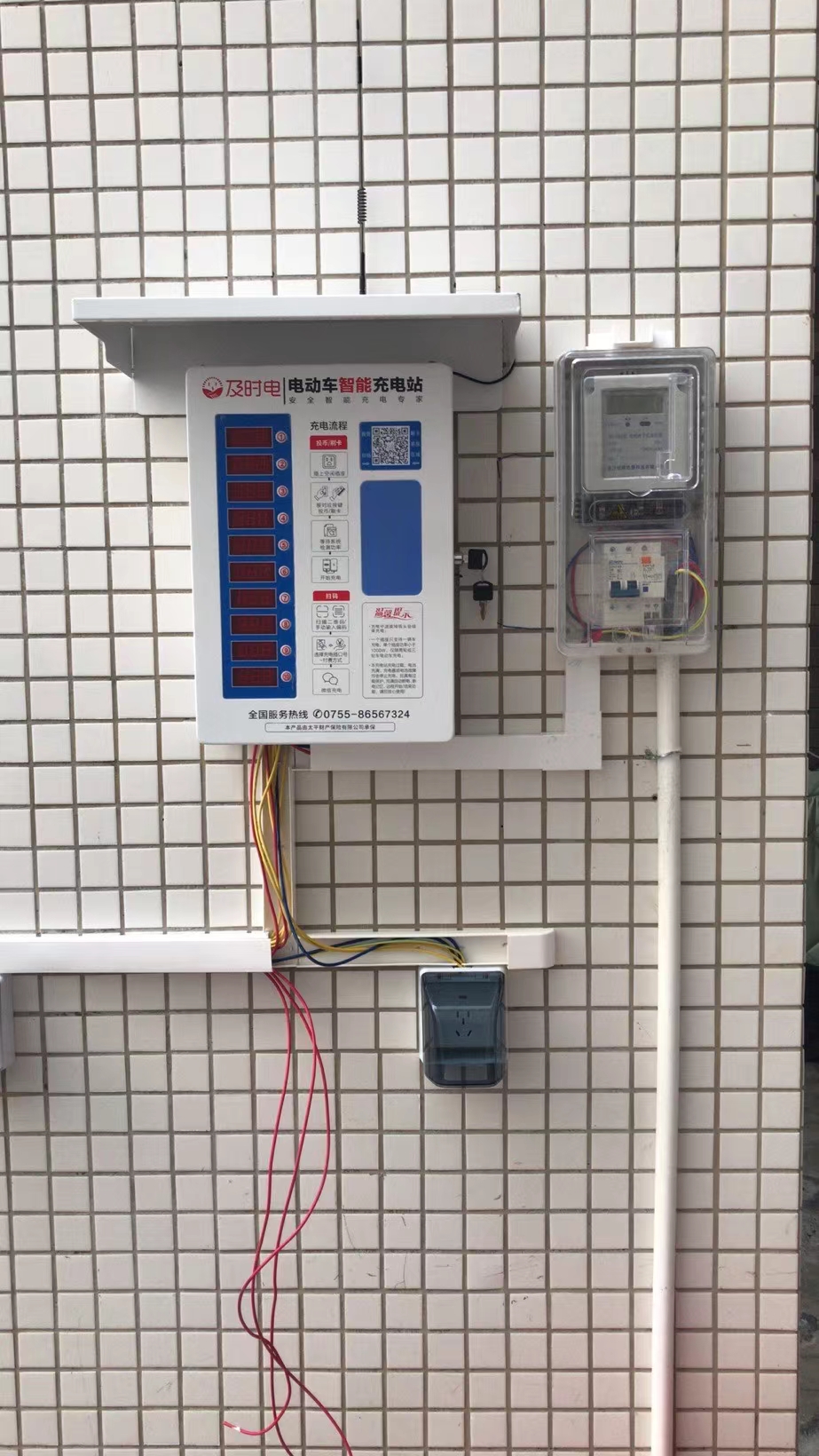

1.壁掛式
1.1立柱:40mm*60mm*5mm鍍鋅方鋼焊接立柱,除客戶特殊要求或現場場地限制外,統一露出地面1500mm,填埋地下300mm以上,混凝土澆灌;立柱安裝架寬度600mm,以?xún)蓚炔宦冻鰴C體為準
1.2防雨棚:長*寬800mm*200mm
1.3掛墻安裝:墻面平整,墻體堅實,M12脹栓
2.立式
2.1混凝土澆灌預埋件
2.1.1根據設備底座尺寸在規劃好的位置開鑿長*寬*深:1000*530*500的基槽
2.1.2基槽內澆灌混凝土標號C30制水泥,高出地表50~100mm,要求電源線與設備電源出線孔貼合,預埋件螺栓與設備安裝孔貼合
2.1.3采用M12螺母+彈簧墊+墊片緊固預埋件螺栓,設備固定后,接好電源
2.2脹栓安裝
2.2.1經打孔檢驗,混凝土地面厚度150MM以上,安裝位置無空洞,無裂痕
2.2.2M12*150脹栓
2.3設備基臺平面直角部分修整為45°八字角
3.電源接通后,上電測試至產品正常工作
4.客戶驗收合格后簽字
5.根據甲方要求完善安裝資料并存檔,以便隨時調閱
